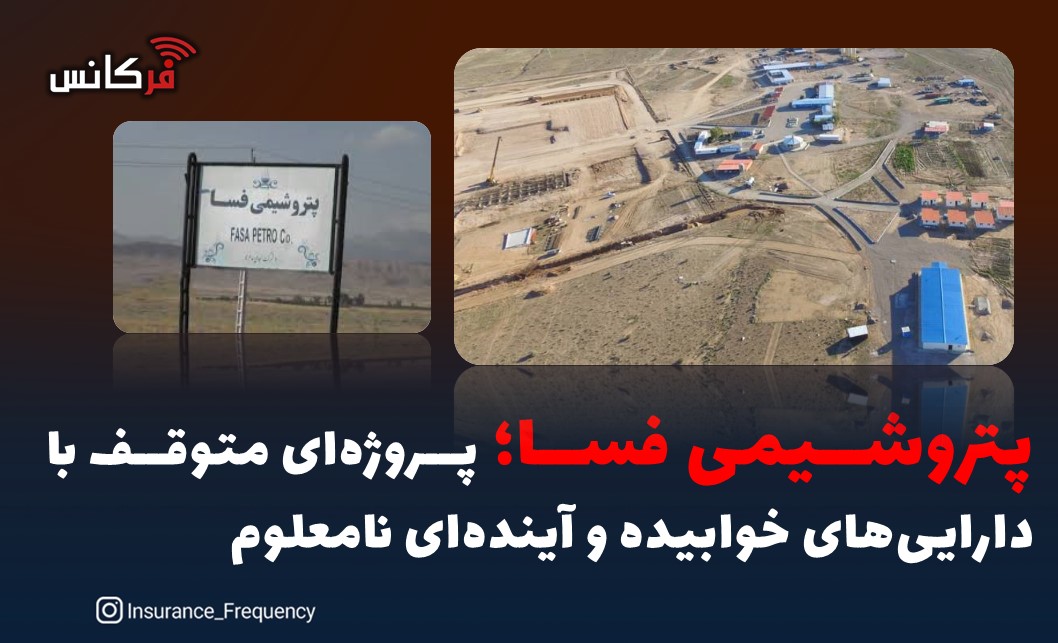

به گزارش فرکانس، گزارش حسابرس مستقل از صورتهای مالی نیمه نخست ۱۴۰۴ پتروشیمی فسا، سندی است از توقف، تعلیق و بلاتکلیفی. در این گزارش، «دارایی در جریان تکمیل» نه نشانهای از حرکت بهسوی بهرهبرداری، بلکه نماد پروژهای است که سالهاست روی کاغذ مانده و هزینههای آن بدون خلق ارزش اقتصادی انباشته شده است.
دارایی در جریان تکمیل؛ سرمایهگذاری یا پارک منابع؟
طبق گزارش حسابرس، مخارج انجامشده برای داراییهای در جریان تکمیل در پایان دوره به حدود ۶۰ میلیارد تومان رسیده، در حالی که پیشرفت فیزیکی پروژه تنها ۱۳.۵ درصد اعلام شده است. این نسبت، بهخوبی نشان میدهد که فاصلهای معنادار میان هزینهکرد و پیشرفت واقعی وجود دارد.

تحریمها، مشکلات زیرساختی، کمبود منابع آبی، ابهام در جانمایی و ناتوانی در تأمین مالی، همگی بهعنوان دلایل تأخیر ذکر شدهاند؛ فهرستی آشنا که سالهاست در بسیاری از پروژههای پتروشیمی تکرار میشود. با این حال، نتیجه عملی روشن است: پروژه در موعد مقرر تکمیل نشده و افق بهرهبرداری آن به سال ۱۴۰۶ موکول شده؛ آن هم بدون آنکه تا تاریخ گزارش، اقدام مؤثری برای احداث کارخانه انجام شده باشد.
در این میان، نکته قابلتأمل آن است که منابع مالی شرکت عملاً در بانکها سپردهگذاری شده و هزینههای جاری از محل سود سپردهها پرداخت میشود. این وضعیت، پرسشی اساسی ایجاد میکند: آیا پتروشیمی فسا یک پروژه صنعتی است یا یک شرکت مالیِ ناخواسته که از محل سپردهگذاری زنده مانده است؟
